首页 > 路桥资讯 > 正文
东莞滨海湾大桥主桥即将贯通
2021-12-02 来源:南方都市报

  11月30日,南都记者实地走访滨海湾新区了解到,滨海湾大桥主桥、OPPO智能制造中心项目、东湾大道、欧菲光电影像产业项目、镇远中学等均在稳步推进中。

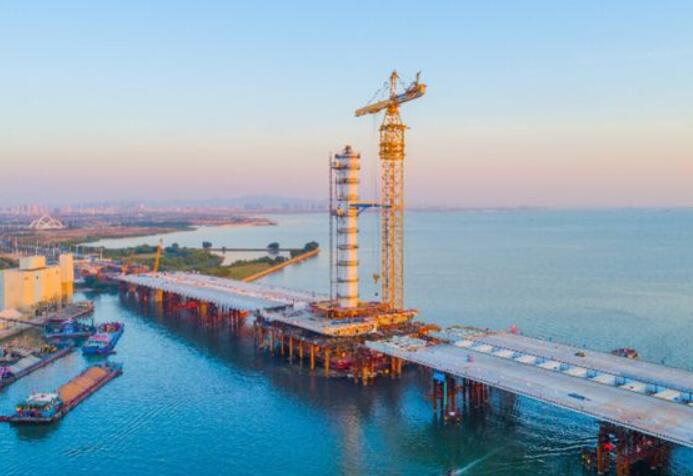

  当天上午,在滨海湾大桥建设现场,“玉兰花”塔柱已初见雏形,两岸的桥面钢梁即将完成最后的拼装对接。

  “再过四五天,最后一节桥面钢梁就能完成顶推,大桥主体基本贯通。”滨海湾大桥项目总工程师康宇飞介绍说,目前滨海湾大桥已完成总投资的76.7%,桥面钢梁安装完成56个节段,剩余1个节段;钢塔总高度149.8米,已安装15节段共89.4米,剩余17节段。

  接下来,项目部还将继续增加人手推进钢塔吊装,同步规划路灯等路面设施施工,确保年前完成既定建设目标。按照计划,滨海湾大桥将于2022年上半年建成通车。

  滨海湾新区交椅湾板块内部道路建设也日渐完善。东湾大道(交椅湾段)总投资15亿元,是目前东莞市在建的投资额最大的综合管廊项目,据该工程现场负责人刘杰介绍,目前,东湾大道(交椅湾段)已累计完成投资额8.4亿元,完成总工程量的85%。值得一提的是,综合管廊主体工程已累计完成97%,接下来将重点完成剩余工程,将于12月实现全线管廊结构贯通。

  与此同时,路面施工也在加快推进,现已累计完成道路工程的58.62%。刘杰介绍说,项目部将继续加大设备和人手投入,确保振海路至兴海路段在春节前建成通车。随着东湾大道(交椅湾段)的建设加快推进,计划到明年7月,交椅湾板块将形成“五纵两横”的路网。

  此外,滨海湾新区的民生工程——镇远中学的建设也进展顺利。目前,教学楼1区已建4层,宿舍楼1单元正在建设第11层,宿舍楼2单元正在建设第4层。镇远中学现已纳入东莞市教育扩容提质千日攻坚行动计划中,学校建成后,将为滨海湾新区发展提供更多优质的教育资源,对于吸引优秀人才落户有着重要意义。记者莫晓东

  截至11月30日,位于滨海湾新区交椅湾的OPPO数据中心最先完工的一栋大楼,水暖、空调等基础设备已经陆续进场安装,预计到明年2月,该大楼将交付给OPPO公司部署服务器,4月份将正式投产;此外,新区的欧菲光电影像产业项目的建设进度逐步加快,预计明年年中实现两栋厂房封顶,2023年年初建成33层的研发设计高楼。



  (版权归原作者所有,图片来自网络;如有侵权,请与我们联系,我们将在第一时间进行处理。)

Copyright © 2007-2022 cnbridge.cn All Rights Reserved
服务热线:010-64708566 法律顾问:北京君致律师所 陈栋强
ICP经营许可证100299号 京ICP备10020099号-1  京公网安备 11010802020311号
