首页 > 路桥资讯 > 正文
金简黄快速路一期(机场段)复工 6月底完成全线电力隧道施工并移交
2020-02-14 来源:成都日报

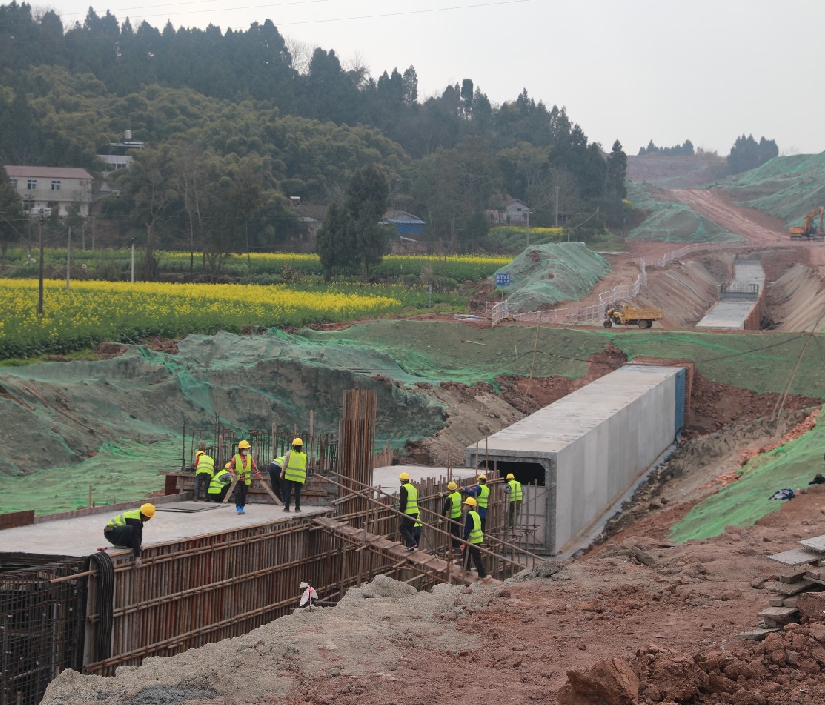

  在成都市重点建设项目金简黄快速路一期(机场段)复工现场。伴随着轰鸣的机器声,几十名戴着口罩,安全帽的一线建设者正在进行电力隧道施工,现场秩序井然,氛围热烈。

  企业:咬定工期

  复工严把三道关口

  由中国五冶集团承建的金简黄快速路一期(机场段)项目位于天府国际机场片区,全长11公里,是机场片区环状通道之一,是连接机场南北方向几条主要道路的连接通道。

  复工从整个项目最关键的电力隧道工程开始。“因金简黄电力隧道为天府国际机场净空区220KVA高压下地的重要通道,对天府国际机场航线试飞、投运至关重要。为保证项目进度,我们在2月7日办理完善复工审批手续后,于2月11日正式复工。”金简黄快速路一期(机场段)项目经毛佩表示。



  这是一场硬仗。按照建设进度,该项目6月底完成全线电力隧道施工并移交至电力部门进行线路施工。“目前所有的工期节点安排、资源投入均围绕电力隧道工程展开。项目在抓好进度关、质量关的同时,也要做好疫情防控关。”毛佩介绍,工地除了储备防疫口罩、消毒液、消毒酒精、测温枪、医用手套、防护面屏等防疫物资,设置独立的隔离观察宿舍外,还建立了“定时消毒制度”,对办公区、生活区等人员密集的场所进行一日三次的消毒作业。

  食堂建立了分餐、分时段用餐制,设置疫情防控专联络员,对员工进行全排查,建立健康档案,实行员工返岗提前报备制。进入工地时,员工除测体温外,均进场实名登记。“为了确保安全施工,我们实行分批、分阶段复工,优先选用大成都范围内的工人,目前,包括项目管理人员、后勤、作业人员等共有50余人在返岗复工。”

  政府:针对“用工荒”

  量身定制服务举措

  “隧道电力工程工期紧、任务重,在当前疫情防控局面下,原有工人出行难,导致包括焊工、钳工等技术工人缺口较大。”在企业复工的第二天,一份由简阳市相关部门实地走访后梳理的企业用工需求清单就出炉了。

  几乎在同一时间,简阳市交通局、住建局、人社局、项目沿线乡镇等相关部门联合行动起来,为企业量身定制服务举措。通过官方渠道发布相关招工信息,组织项目沿线乡镇摸清“家底”,将闲置的劳动力同企业需求匹配,建立当地工人信息档案,等系列行动紧锣密鼓地展开。

  一手抓疫情防控,一手抓复工复产。简阳市在奋力打赢疫情防控阻击战的同时,全力支持和组织各类企业复工复产,其贴心的“管家式”服务取得了良好成效,赢得了企业点赞。

  “由简阳市相关部门组织的首批20多名项目急需的技术工人已经上岗,解决了企业的燃眉之急。”毛佩透露。“目前项目推进顺利。在疫情稳定可控后,我们将在相关部门的指导和监督下再逐步恢复其它分部工程作业。”

  成都日报·锦观新闻 记者 王丹 供图 简阳市



  (图片来自网络;如有侵权,请与我们联系,我们将在第一时间进行处理。)
Copyright © 2007-2022 cnbridge.cn All Rights Reserved
服务热线:010-64708566 法律顾问:北京君致律师所 陈栋强
ICP经营许可证100299号 京ICP备10020099号  京公网安备 11010802020311号
