仁沐新高速犍为枢纽互通预计9月底主体完工
2020-06-19 来源:腾讯新闻


  正在建设中的犍为枢纽互通,是仁沐新高速在犍为境内的重点工程,让仁沐新高速与乐宜高速形成交叉,实现两条高速公路之间的快速转换。10日,记者从施工现场获悉,目前犍为枢纽互通的下部结构施工已全部完成,预计将在9月底主体完工。

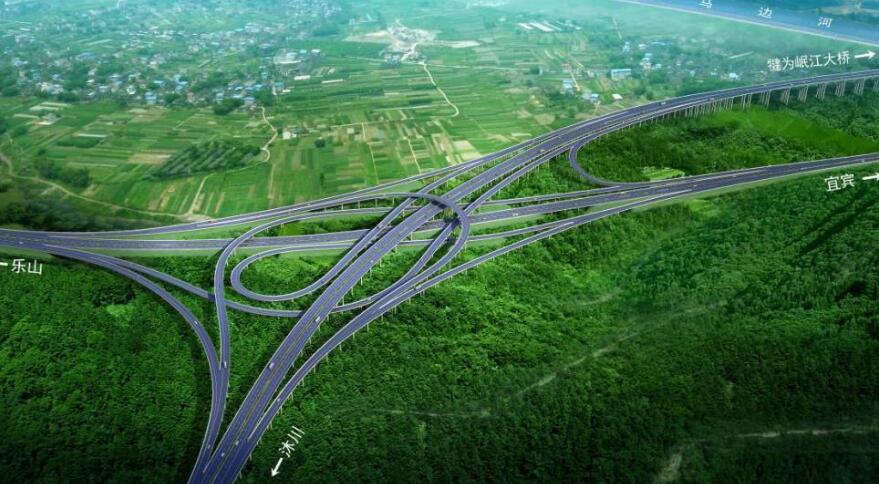

  记者在现场看到,犍为枢纽互通的主线已经贯通,上跨车来车往的乐宜高速。围绕主线两侧,8条匝道从各个方向依次伸展,施工人员正在匝道上方往来忙碌,现场井然有序。

  “目前我们的下部结构施工已经全部完成,正在进行梁板预制、梁板架设及现浇梁的施工,计划9月底主体全部完工。”四川路桥仁沐新LJ9标犍为枢纽互通现场负责人肖木告诉记者,犍为枢纽互通主线长1.817公里,设8个匝道,主线加匝道共有12处桥梁,设预制梁782片、目前已架设645片,设现浇梁49联、目前已完成31联。



  记者从现场了解到,犍为枢纽互通主线连接仁沐新高速的犍为岷江特大桥与沐川段,同时车辆可通过匝道转换至乐宜高速,快速前往犍为南站方向(即乐山方向)及宜宾方向。此外,仁沐新高速建成通车后,犍为枢纽互通距离沐川新凡的马边支线起点只有约10分钟车程,有利于沐川、马边两县进一步融入高速公路网络。

  仁沐新高速是成都至丽江高速公路的重要组成部分,全长约200公里,其中主线长约156.6公里,马边支线长约43.8公里。目前,仁沐新高速仁寿至孝姑互通段已建成通车,孝姑互通至沐川南互通及马边段(约76公里)计划年底建成通车。



  (版权归原作者所有,图片来自网络;如有侵权,请与我们联系,我们将在第一时间进行处理。)
