湘桂永州扩能项目跨二广高速公路特大桥顺利合龙
2020-07-09 来源:三湘都市报

  (记者 陈月红 通讯员 袁忆金子 向雅斯)记者从中铁二十五局集团获悉,今天凌晨,湘桂永州扩能项目跨二广高速公路特大桥顺利合龙,标志着项目两端正式衔接。据悉,湘桂永州扩能项目计划明年通车,将实现铁路客运和货运分离,有助于缩短湘桂线永州段运行时间。

  湘桂铁路是国家八纵八横铁路网之一——大(同)湛(江)铁路通道的重要组成部分,也是我国内陆与东南亚地区沟通联系的重要国际纽带。湘桂铁路永州扩能项目正线全长约28.7公里,主要工程包括新建湘桂第三线贯通正线范围内的路基、桥涵、隧道及轨道等工程和新建永州北站、新建永州北货场等工程,其中跨二广高速公路特大桥和鹿公山隧道是项目的重点控制性工程,跨二广高速公路特大桥全长1532米,鹿公山隧道全长1048米是整个工程最长的隧道。扩能改造完成后,将很大程度上改善线路输送能力,提升永州区位优势,缓解周边铁路枢纽的运输压力。

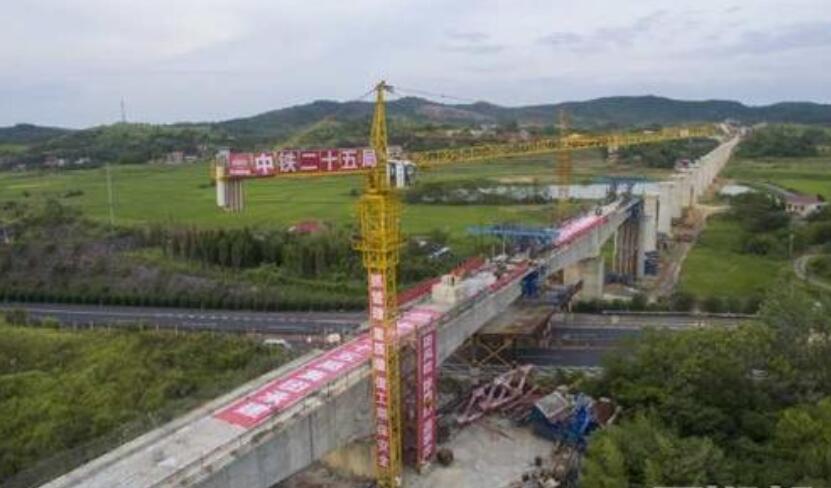

  跨二广高速特大桥位于我省永州市高溪市镇,采用铁路上跨高速公路方案,跨越二广高速公路,离最近的高速出口不足百米,是连接项目向西沿线和向南沿线的重要控制性节点工程。因跨二广高速夹角65°,施工难度大,夜晚施工危险系数大,项目部管理人员在开工前期通过调研施工工艺开展各项技术创新,施工时把控安全质量和进度,跨二广高速特大桥是在全线率先完成首个悬臂现浇连续梁合龙目标,为后续架梁施工奠定了坚实基础。据介绍,跨二广高速公路特大桥的施工中,项目部结合BIM建模技术进行碰撞分析与施工工艺的可视化流程规划,有效避免了在施工过程中因碰撞问题导致返工带来的经济效益损失,优化了挂篮与模板的使用效率,为施工生产提质增效;并对连续梁挂篮移动施工过程中底模的高程变化进行了分析,避免了高速公路上方防护棚与挂篮底模可能发生碰撞的重大危险、风险源;同时,利用工序可视化对连续梁节段浇筑过程进行了模拟,起到了优化工序、直观交底、指导现场重难点施工作用,保障了施工安全。

  中铁二十五局湘桂永州扩能工程I标项目总工程师宋君表示,跨二广高速特大桥目前桥桩基、承台已全部完工,主桥的顺利合龙意味着贯通了项目两边主线。据介绍,跨二广高速公路特大桥位于项目全线正中心的位置,右侧是向西延伸穿过鹿公山隧道至项目起点,左侧往前穿过寨子岭隧道折向西南方向,过新建永州北站,接上旧湘桂既有线,直至永州高铁站。湘桂铁路永州扩能项目重点控制性工程已进入中后期施工阶段,在预应力施工完成后,接下来将进行挂篮后退、防护棚拆除,预计11月完成全桥架梁施工,2021年将基本具备通车条件。



  (版权归原作者所有,图片来自网络;如有侵权,请与我们联系,我们将在第一时间进行处理。)
