首页 > 路桥资讯 > 正文
海太过江通道投资估算金额约434亿元,明年年底开工建设,工期6年
2021-06-24 来源:海门发布

  江苏环保公众网公布

  海太过江通道工程

  环境影响评价第二次公示长达400多页的

  海太过江通道工程

  环境影响报告书(征求意见稿)

  得以公布

  透露了这条过江通道的

  更多细节

  备受南通人关注来看详情

  工程位置与走向

  海太过江通道工程起自南通市海门区天补镇东侧与沪陕高速(G40)交叉设置的天补枢纽,向南连续上跨宁启铁路、通海港铁路(在建)、G345、海门河(规划Ⅶ航道),转向向西南方向上跨浒通河(规划Ⅵ级航道)、X352(老S336),继续向南上跨沿江公路(S356)后,于叠港公路西侧、立新河东侧布线,在海太汽渡西侧以隧道形式越江,在太仓市白茆河口南侧上岸,向西南方向于雅鹿花园西侧上跨G346并与如通苏湖铁路(规划)交叉后,于何市社区西侧,止于与沪武高速(G4221)交叉设置的支塘枢纽,路线全长39.3km。

  项目位于南通市(海门区)和苏州市(太仓市、常熟市)。

  三管隧道穿越长江

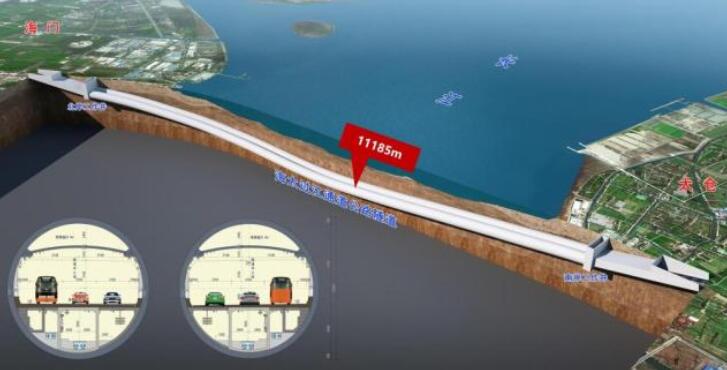

  海太过江通道是《江苏省长江经济带综合立体交通运输走廊规划(2018—2035年)》中明确提出的复合型过江通道,采用公路、轨道三管隧道方式穿越长江。过江公路隧道效果图

  越江段共通道建设如通苏湖铁路。

  海太过江通道全线采用双向六车道高速公路标准,过江隧道段设计车速为80km/h(预留100km/h 条件),其余路段设计车速为120km/h。公路隧道平面布置图公路隧道盾构横断面

  越江段如通苏湖铁路为双线城际铁路标准,设计速度200km/h(预留250km/h)。铁路隧道平面布置图铁路隧道盾构横断面

  全线共有主线桥梁13座,长度13.868km,1处特长隧道,长度约11.2km。项目共设置2处枢纽、3处互通、1处管理分中心、1处服务区和2处危险品检查站。

  环评报告指出:本项目自北向南串联沪陕高速和沪武高速,对完善区域综合交通网络、补齐过江出行短板具有重要意义,推动了我省进一步完善省域交通基础设施网络,支撑省域一体化发展。

  同时,项目作为南通新机场、通州湾港区、沿江港区南北向集疏运通道,有效支撑枢纽联动发展。江苏省高速公路网规划图(2017-2035 年)

  工期安排和投资估算

  本项目拟定于2022年12月底开工建设,2028年12月底完工,施工期约6年。

  本项目投资估算总金额为约为434亿元,其中建安费约275亿元。

  总体评价结论

  海太过江通道符合《长江干线过江通道布局规划(2020—2035 年)》、《江苏省高速公路网规划(2017-2035)》、《江苏省长江经济带综合立体交通走廊规划(2018-2035)》,符合沿线城市总体规划的要求,不涉及江苏省国家级生态保护红线,符合江苏省生态空间管控区域规划的相关要求。

  项目建成通车能够更好的服务沪苏通之间跨江出行,对完善区域综合交通网络、便捷长江南北出行意义重大。项目的建设运营对项目所在地的水环境、声环境、大气环境、生态环境会产生一定的不利影响,但只要严格落实报告书中 提出的合理可行的环境保护措施和风险防范措施,加强项目建设不同阶段的环境管理和监控,可以做到环境风险可控、减缓地表水、噪声、生态影响的要求,使项目的环境影响处于可接受的范围。

  因此,从环境保护角度分析,在落实环保对策措施的条件下,海太过江通道的建设具备环境可行性。
